15 Ottobre 2026Il cantiere si ferma e i costi continuano a maturare: come contestare lo stop senza compromettere le ragioni dell’impresa? Capire come gestire una sospensione lavori illegittima richiede tempestività e metodo. Non basta ritenere ingiustificata la decisione: occorre verificare i presupposti, ricostruire i fatti e formalizzare le contestazioni secondo le regole applicabili.
È una criticità concreta per chi esegue un contratto pubblico. Una sospensione può essere legittima oppure dipendere da circostanze imputabili alla stazione appaltante; la distinzione va valutata sulla base degli atti, del contratto e della disciplina applicabile. Il D.Lgs. 36/2023, in particolare l’articolo 121 e l’Allegato II.14, disciplina procedure e tutele. La corretta gestione dei documenti resta però decisiva.
Questa guida spiega quali verbali e documenti acquisire, quali elementi controllare e come registrare riserve e contestazioni, anche per ricostruire i pregiudizi subiti. L’obiettivo è impostare una posizione coerente con il contratto e valutare i possibili rimedi, evitando che ritardi formali o prove incomplete indeboliscano le ragioni dell’impresa.
Punti Chiave
- Valuta presupposti, competenza, motivazione e formalizzazione: il protrarsi del fermo, da solo, non dimostra che la sospensione sia illegittima.
- Per capire come gestire una sospensione lavori illegittima, coordina la contestazione dell’atto con l’iscrizione delle riserve e l’eventuale richiesta economica.
- Collega ogni criticità agli atti e ai fatti del cantiere, ricostruendo risorse impegnate, lavorazioni bloccate e impedimenti incontrati.
- Segui una sequenza operativa dalla ricezione del verbale alla ripresa dei lavori e mantieni aggiornata la documentazione.
- Un esame coordinato di contratto, cronologia, contabilità e interlocuzioni aiuta a valutare le tutele e i passaggi successivi.
Sospensione lavori illegittima: come riconoscere il problema e inquadrare il contratto
Una sospensione dei lavori è contestabile quando il fermo non ha i presupposti previsti o è stato disposto o formalizzato senza rispettare le procedure applicabili. Non ogni interruzione prolungata è illegittima: la durata, da sola, non basta per concluderlo. Ricostruisci chi ha disposto lo stop, per quale ragione e con quali atti, poi confronta quanto dichiarato con la situazione concreta del cantiere.
È utile distinguere la sospensione totale, che arresta l’intera esecuzione, da quella parziale, limitata a una parte delle lavorazioni. In entrambi i casi, verifica quali opere siano effettivamente interessate e come il fermo incida sull’avanzamento. Diverso è il fermo di fatto: l’impresa non riesce a proseguire, ma manca un provvedimento o un verbale che formalizzi la sospensione. In questa situazione, documenta gli impedimenti e le comunicazioni ricevute per ricostruire l’accaduto.
Quali atti e circostanze verificare per primi?
Raccogli la documentazione contrattuale e quella prodotta durante l’esecuzione. Non fermarti al verbale di sospensione: ordini di servizio e comunicazioni possono chiarire come si è arrivati al fermo e quali indicazioni sono state impartite.
- Contratto, capitolato e documenti di gara pertinenti.
- Ordine di sospensione, verbali e successive comunicazioni della stazione appaltante.
- Ordini di servizio, annotazioni di cantiere e documenti che descrivono le lavorazioni in corso.
Verifica la motivazione indicata, la data di decorrenza, l’estensione del fermo e gli eventuali aggiornamenti o atti di ripresa. Confronta la ragione dichiarata con i fatti registrati: se, per esempio, il verbale richiama un impedimento circoscritto, controlla quali lavorazioni fossero davvero coinvolte e se altre attività potevano proseguire. Individua anche chi ha adottato o formalizzato l’atto e in quale veste, distinguendo le comunicazioni operative dal provvedimento che dispone la sospensione.
Quale disciplina si applica alla sospensione?
Prima di richiamare una norma, ricostruisci le date della procedura di affidamento, della stipula e degli atti esecutivi. Per i contratti pubblici, la disciplina di riferimento del Codice dei contratti pubblici è contenuta nel D.Lgs. 36/2023, in particolare nell’articolo 121 e nell’Allegato II.14. Verifica il quadro applicabile anche alla luce delle modifiche e delle disposizioni transitorie, oltre che dei documenti di gara e delle clausole del singolo contratto.
Non applicare automaticamente il D.M. 145/2000 solo perché compare in una guida o in un precedente: verifica se è pertinente al regime del contratto e se i documenti contrattuali contengono richiami rilevanti. Per capire come gestire una sospensione lavori illegittima, partire dal quadro temporale corretto evita di fondare la contestazione su disposizioni non applicabili e aiuta a organizzare i controlli successivi.

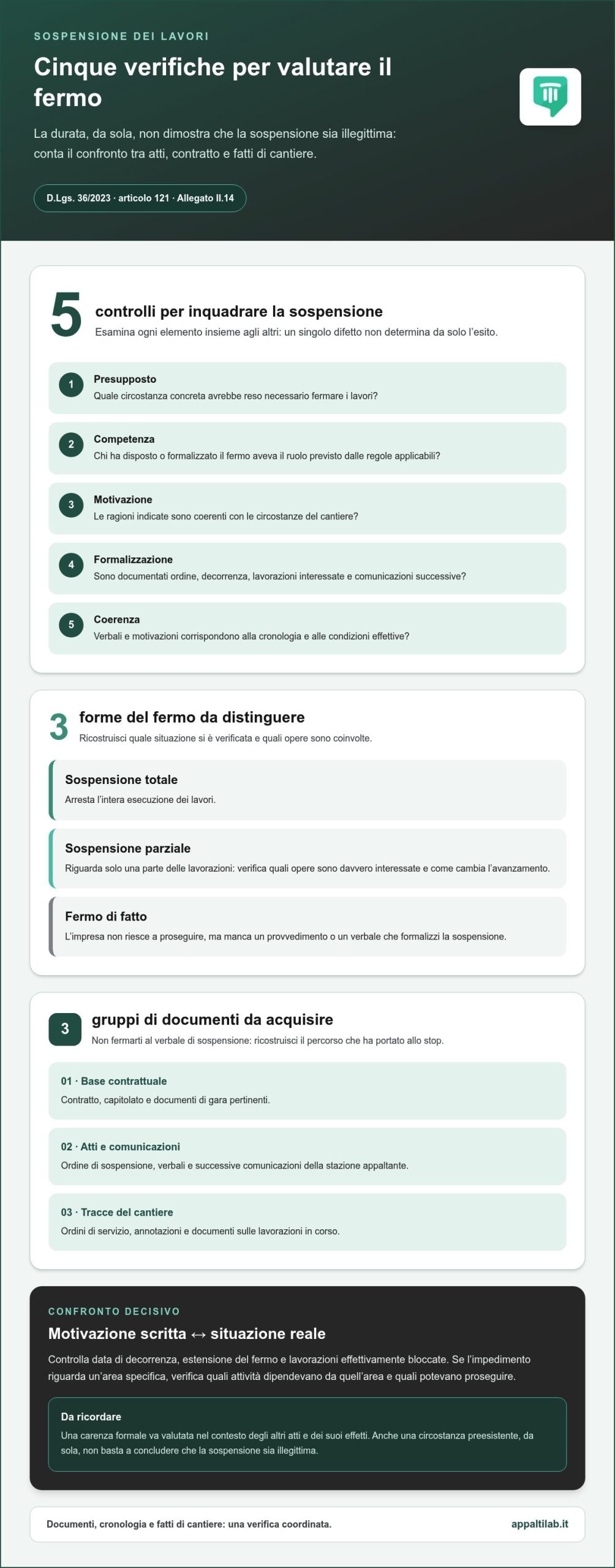

Come valutare se la sospensione dei lavori è illegittima
La verifica non si esaurisce nel controllare se esiste un verbale. Ricostruisci la decisione e confrontala con il contratto e con quanto accadeva in cantiere. Una griglia di analisi aiuta a distinguere i difetti procedurali dalle ragioni sostanziali che possono aver impedito la prosecuzione dell’appalto, senza presumere l’illegittimità sulla base di un singolo elemento.
- Presupposto: quale circostanza concreta avrebbe reso necessario fermare i lavori?
- Competenza: il soggetto che ha disposto o formalizzato il fermo aveva il ruolo previsto dalla disciplina applicabile?
- Motivazione: l’atto spiega le ragioni della sospensione in modo coerente con le circostanze?
- Formalizzazione: risultano documentati ordine, decorrenza, lavorazioni coinvolte ed eventuali successive comunicazioni?
- Coerenza: verbali e motivazioni corrispondono alla cronologia e alle condizioni effettive del cantiere?
Una carenza formale, come un’indicazione incompleta nel verbale, va valutata nel contesto degli altri atti e per i suoi effetti. Una criticità sostanziale riguarda invece l’esistenza della causa o il suo rapporto con le opere bloccate. Se, per esempio, viene indicato un impedimento relativo a un’area specifica, verifica quali lavorazioni dipendessero davvero da quell’area e quali risultassero concretamente eseguibili. Questa distinzione aiuta a impostare la contestazione, ma non determina da sola l’esito della valutazione.
Quando motivazione e situazione di cantiere non coincidono
Confronta la motivazione con la sequenza degli eventi: ordini di servizio, verbali, comunicazioni, giornale dei lavori e registrazioni delle attività. Ricostruisci quando è emersa la causa, se fosse già presente o conoscibile al momento dell’affidamento e quali iniziative siano state adottate per superarla. Una circostanza preesistente può essere rilevante, ma non basta a concludere che la sospensione sia illegittima. Documenta i fatti e valutali rispetto agli obblighi contrattuali e al regime applicabile.
Chi ha disposto il fermo e come è stato formalizzato?
Individua chi ha impartito l’ordine e chi ha redatto o sottoscritto il verbale; confronta poi il ruolo e i poteri di ciascuno con gli atti di gara e le regole pertinenti. Verifica che la documentazione indichi quando il fermo produce effetto e quali lavorazioni interessa. Una comunicazione informale, un verbale incompleto o una difformità tra ordine e registrazione richiedono un esame puntuale, ma non sono, isolatamente, prova conclusiva dell’illegittimità.
Esamina separatamente le cause riconducibili all’esecutore, quelle attribuite alla stazione appaltante e gli impedimenti di diversa origine. La responsabilità non si stabilisce con una formula generale: servono una cronologia, i documenti e il nesso tra la causa e l’arresto delle opere. Anche durata, eventuali proroghe, ripresa e conseguenze economiche dipendono dal contratto e dalla disciplina applicabile, non da una soglia valida per ogni caso. Per inquadrare il ruolo dell’amministrazione nella gestione delle risorse pubbliche si possono consultare i contenuti della Corte dei Conti e appalti pubblici. La valutazione della singola sospensione richiede comunque l’esame dei relativi atti.
Per capire come gestire una sospensione lavori illegittima, collega ogni rilievo a un documento e a un fatto verificabile. Un esame legale della fase esecutiva aiuta a coordinare questi elementi prima che le criticità documentali si consolidino; l’assistenza nella fase esecutiva consente di ordinare atti, cronologia e profili di contestazione.
Contestare la sospensione illegittima e valutare riserve e danni
Per tutelare la posizione dell’impresa, tieni distinti tre passaggi. Contestare la sospensione significa spiegare perché l’atto o le sue modalità sono ritenuti non conformi. Iscrivere una riserva significa formalizzare una pretesa secondo le regole applicabili alla contabilità dei lavori. Formulare una domanda economica significa indicare quale pregiudizio si chiede di riconoscere e su quali elementi si fonda. Un passaggio non sostituisce automaticamente gli altri.
Le modalità e i momenti per annotare contestazioni e riserve dipendono dal contratto e dalla disciplina applicabile. Prima di agire, verifica gli atti di gara, i documenti contabili e le disposizioni vigenti, consultando anche la normativa sulla sospensione dei lavori nella Gazzetta Ufficiale. Non esiste un termine universale valido per ogni appalto: secondo il regime del contratto, possono rilevare il verbale di sospensione, quello di ripresa e le successive registrazioni. Una riserva generica o tardiva potrebbe non preservare adeguatamente la pretesa.
Come impostare contestazioni e riserve senza perdere coerenza
Descrivi il fatto contestato, la data e le lavorazioni coinvolte; indica le ragioni della contestazione e collegale agli atti disponibili. Se il pregiudizio è già quantificabile, specifica importi e criteri di calcolo. Se non lo è, esponi gli elementi utili alla quantificazione successiva, rispettando modalità, reiterazione e scadenze previste. Coordina la formulazione con il contratto e la disciplina vigente, senza affidarti a formule standard.
Quali pregiudizi documentare e come dimostrarli?
Organizza le prove in ordine cronologico: verbali, giornale dei lavori, corrispondenza e documenti contabili. Per ogni voce, mostra il collegamento tra fermo, durata e costo effettivamente sostenuto. Presenze del personale, impiego o indisponibilità dei mezzi, custodia del cantiere e impegni verso i subappaltatori possono contribuire alla ricostruzione, se supportati da registrazioni, fatture o altri riscontri pertinenti.
| Azione | Documento | Obiettivo | Rischio di omissione |
|---|---|---|---|
| Contestare il fermo | Verbale o comunicazione prevista | Esplicitare i rilievi sull’atto e sui fatti | Contestazione non tempestiva o non tracciabile |
| Iscrivere la riserva | Documentazione contabile prevista dal contratto | Formalizzare la pretesa e conservarne la traccia | Decadenza o contestazione della regolarità |
| Quantificare il pregiudizio | Registri, giustificativi e prospetto di calcolo | Collegare le singole voci al fermo | Domanda non dimostrata o difficile da verificare |
Separa costi documentati, stime e conseguenze indirette; dichiara i criteri adottati ed evita di conteggiare due volte la stessa voce. Il riconoscimento di danni o maggiori compensi non è automatico: dipende dai presupposti applicabili e dalla prova del nesso tra sospensione e pregiudizio. Per capire come gestire una sospensione lavori illegittima, l’assistenza legale nella fase esecutiva può aiutare a coordinare atti, riserve e documentazione contabile, così che la pretesa sia valutata con coerenza.

Cosa fare subito: checklist operativa durante il fermo del cantiere
Durante la sospensione, trasforma gli eventi del cantiere in una cronologia verificabile. Annotazioni regolari e comunicazioni ordinate aiutano a distinguere ciò che è stato disposto, ciò che l’impresa ha potuto fare e le conseguenze operative del fermo. Segui una sequenza precisa: conserva gli atti, verifica il loro contenuto, comunica i rilievi nelle forme previste, monitora la sospensione e documenta la ripresa.
- Alla ricezione: salva il verbale, l’ordine e le comunicazioni ricevute, annotando data, mittente e modalità di trasmissione.
- Subito dopo: confronta il contenuto degli atti con il contratto, le lavorazioni interessate e la situazione concreta del cantiere.
- Nel formalizzare i rilievi: usa i canali e le forme previsti dal contratto, conservando copia della comunicazione e prova dell’invio o della consegna.
- Durante il fermo: aggiorna ogni giorno il registro interno delle attività e degli impedimenti, mantenendo allineati i documenti di cantiere.
- Alla ripresa: acquisisci e conserva la relativa formalizzazione, verifica le condizioni operative e aggiorna il programma delle lavorazioni.
Quali documenti aggiornare mentre i lavori sono fermi?
Tieni una cronologia datata di verbali, ordini, comunicazioni e annotazioni di cantiere, collegando ogni evento alle lavorazioni interessate. Ogni giorno registra le attività sospese e residue, il personale e i mezzi presenti, gli impedimenti riscontrati e le misure adottate per contenere gli effetti del fermo. Conserva sia i documenti ricevuti sia le versioni inviate, insieme alle prove di trasmissione: ricostruire quale testo è stato comunicato e quando può essere decisivo.
Fai in modo che le interlocuzioni con direzione lavori, RUP e stazione appaltante lascino una traccia scritta coerente. Dopo un confronto operativo, riepiloga i punti rilevanti tramite il canale previsto, così che le indicazioni verbali non restino prive di riscontro documentale. Distingui i fatti osservati dalle valutazioni dell’impresa: la cronologia sarà più leggibile e più semplice da confrontare con gli atti ufficiali.
Come gestire comunicazioni, ripresa e scadenze?
Prima di inviare contestazioni o richieste, verifica destinatari e modalità indicati nel contratto e nella disciplina applicabile. In vista della ripresa, chiedi che siano precisate per iscritto la data, le condizioni operative e le lavorazioni interessate. Aggiorna il cronoprogramma sulla base delle informazioni formalizzate e segnala gli effetti riscontrabili sulle attività e sui termini contrattuali. La valutazione di questi effetti dipende dal caso concreto.
Il registro giornaliero non sostituisce gli atti formali, ma li integra con una ricostruzione puntuale dell’andamento del cantiere. Per capire come gestire una sospensione lavori illegittima, coordinare queste attività con la gestione della fase esecutiva dell’appalto aiuta a tenere insieme documenti, interlocuzioni e scelte operative. L’assistenza legale nella fase esecutiva supporta l’impresa nell’organizzare gli atti e valutare le criticità prima che la documentazione si disperda o diventi difficile da ricostruire.
Assistenza legale per gestire una sospensione lavori illegittima
Una valutazione professionale è utile quando la vicenda coinvolge non solo il contenuto di un verbale, ma anche clausole contrattuali, procedure contabili e prove del pregiudizio. Motivazioni che non coincidono con l’andamento del cantiere, comunicazioni contraddittorie o riserve da coordinare con atti successivi richiedono un esame unitario. L’obiettivo è ricostruire i fatti, individuare gli adempimenti rilevanti e definire le opzioni praticabili, senza presumere che ogni sospensione contestata dia diritto a un ristoro.
Quando coinvolgere un professionista nella fase esecutiva
Valuta un supporto legale se verbali, motivazioni e condizioni reali dei lavori divergono, oppure se si avvicinano scadenze contrattuali o passaggi contabili importanti. Le modalità e i momenti delle contestazioni dipendono dagli atti e dalla disciplina applicabile. Per facilitare la ricostruzione, prepara una cartella con contratto, capitolato, verbali, ordini di servizio, corrispondenza e registrazioni di cantiere, senza affidarti a ricordi o appunti isolati.
Prepara anche una cronologia essenziale: quando è stato disposto il fermo, quali lavorazioni sono state coinvolte, quali comunicazioni sono intercorse e che cosa è accaduto durante la sospensione. Aggiungi i documenti contabili e le eventuali riserve già formulate. L’analisi potrà così distinguere i rilievi sull’atto dalle questioni di prova e dalle richieste economiche, chiarendo quali aspetti richiedano ulteriori riscontri.
Come AppaltiLab affianca l’impresa nella gestione della criticitÃ
AppaltiLab assiste le imprese nella fase esecutiva dei contratti pubblici e nella gestione delle controversie, coordinando profili contrattuali, procedurali e documentali. L’esame può riguardare gli atti di sospensione e ripresa, la cronologia degli eventi, le riserve, la contabilità e le interlocuzioni con la stazione appaltante. La ricostruzione mette in relazione ciò che è stato contestato, gli adempimenti compiuti e gli elementi disponibili a sostegno delle ragioni dell’impresa.
Se la criticità evolve in una controversia, è possibile valutare le iniziative stragiudiziali e i successivi passaggi di tutela, senza anticiparne l’esito. L’analisi del caso si inserisce nella più ampia gestione del contenzioso nei contratti pubblici, mantenendo il collegamento tra documentazione esecutiva e strategia della controversia.
Capire come gestire una sospensione lavori illegittima significa evitare che documenti, contestazioni e scelte operative procedano separatamente. Per esaminare la vicenda e ricevere supporto nella fase esecutiva, richiedi assistenza per la fase esecutiva dell’appalto. La valutazione si basa sugli atti e sulle circostanze del contratto, senza presumere l’accoglimento di domande o pretese economiche.
Trasforma la criticità in un metodo per le prossime decisioni
Una sospensione può diventare anche l’occasione per rafforzare il modo in cui l’impresa presidia i contratti in esecuzione. Definire chi raccoglie gli atti, aggiorna la cronologia e coordina le comunicazioni aiuta a chiarire le responsabilità e a rendere accessibili le informazioni. È un passaggio organizzativo utile a mantenere continuità tra gestione del cantiere e valutazione delle tutele.
Se stai valutando come gestire una sospensione lavori illegittima, non rimandare l’esame del caso: col passare del tempo, ricostruire gli eventi può diventare più difficile. Un confronto professionale aiuta a individuare i profili da approfondire e a orientare le decisioni successive sulla base dei documenti disponibili, senza dare per scontato l’esito di eventuali richieste.
AppaltiLab affianca le imprese con consulenza in diritto amministrativo e contrattualistica pubblica, assistenza nella fase esecutiva e gestione delle controversie. Richiedi assistenza per gestire la sospensione nella fase esecutiva e affronta con metodo il prossimo passaggio della vicenda.
Domande frequenti sulla sospensione dei lavori
Una sospensione illegittima dà automaticamente diritto al risarcimento?
No. L’eventuale ristoro dipende dalla disciplina applicabile e dalla prova dei fatti, non dalla sola contestazione del fermo. Occorre dimostrare che il pregiudizio indicato deriva proprio dalla sospensione e non, per esempio, da ritardi o inefficienze indipendenti. Se chiedi il riconoscimento dei costi per risorse rimaste inutilizzate, la documentazione dovrebbe collegarle al cantiere e al periodo interessato. La domanda va valutata sulla base degli atti e della contabilità.
Quanto può durare una sospensione dei lavori pubblici?
Non c’è una durata valida indistintamente per tutti gli appalti. Il limite o le conseguenze del protrarsi del fermo vanno ricostruiti considerando regime normativo, contratto, atti di gara e ragioni indicate nel provvedimento. Verifica, per esempio, se la causa dichiarata permane e se la sospensione è stata formalmente prorogata o modificata. Non presumere che il tempo trascorso comporti da solo la ripresa o un diritto automatico.
Cosa fare se i lavori sono fermi ma non è stato consegnato un verbale?
Registra subito quando è iniziato il fermo, chi ha impartito le indicazioni e quali lavorazioni non possono proseguire. Per capire come gestire una sospensione lavori illegittima, ricostruisci anche le comunicazioni e gli impedimenti, poi descrivi la situazione per iscritto attraverso i canali contrattuali, conservando la prova dell’invio. Se, per esempio, un ordine verbale blocca una sola area, indica quali attività sono coinvolte e quali risultano ancora eseguibili.
L’impresa può riprendere autonomamente i lavori dopo una sospensione?
È sconsigliabile riprendere unilateralmente lavorazioni formalmente sospese senza aver chiarito le istruzioni e le condizioni operative. Un avvio non coordinato può generare contestazioni sulla corretta esecuzione o interferire con le misure di sicurezza del cantiere. Se le indicazioni ricevute sono contraddittorie, chiedi che siano precisate per iscritto e documenta le attività che restano impedite. La condotta da seguire va valutata alla luce degli atti e del contratto specifico.
Le riserve vanno iscritte anche quando il danno non è ancora quantificabile?
Dipende dalle regole applicabili al contratto e dalla fase della contabilità: non è prudente attendere la quantificazione definitiva senza verificare come formalizzare la pretesa. Potrebbe essere necessario descrivere tempestivamente il fatto, gli effetti già rilevabili e i criteri utili al calcolo successivo. Una riserva generica o non aggiornata secondo le modalità previste potrebbe non tutelare adeguatamente la posizione dell’impresa. Valuta gli atti contabili e le clausole pertinenti.
Il D.M. 145/2000 si applica ancora alle sospensioni dei lavori?
Non automaticamente. Prima di richiamarlo, ricostruisci quando è stata avviata la procedura e stipulato il contratto, poi verifica le norme vigenti, le disposizioni transitorie e gli eventuali richiami negli atti di gara. Anche un precedente o un modello riferito al decreto può riguardare un regime diverso da quello della commessa. Controllare vigenza e ambito della disposizione evita di fondare contestazioni o riserve su un riferimento non pertinente.
